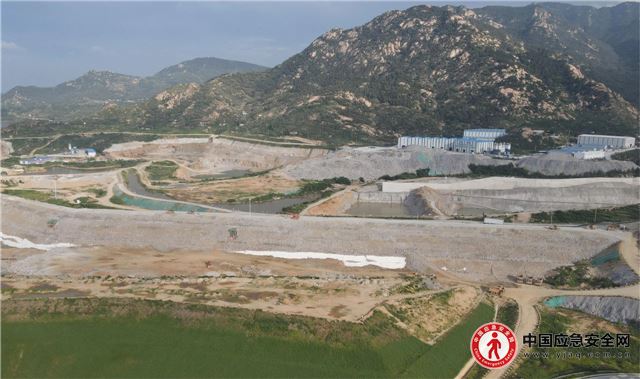

本网讯(通讯员 徐迎华 向辉)8月1日上午10时,在中国安能二局承建的山东泰安二期抽水蓄能电站下水库主坝坝面上,伴随着飘动的红旗,激动的呐喊,整齐的口号,下水库主坝提前60天完成填筑,安全顺利到达坝顶高程!
泰安二期抽水蓄能电站是“十四五”期间国家和山东省规划实施的重大能源基础设施重点项目,是保障山东电网安全经济运行、提高新能源消纳能力的重要工程,是泰安市打造千万千瓦级多元新型储能基地的头号工程。项目位于泰安市徂徕山汶河景区徂徕镇,总投资101.86亿元,电站枢纽由上水库、下水库、输水系统、地下厂房系统和地面开关站等建筑物组成,总装机容量180万千瓦,安装6台30万千瓦可逆式水泵水轮发电机组。
电站建成后以500千伏线路接入山东电网,承担山东电网的调峰、填谷、调频、调相及紧急事故备用等任务,每年可提供清洁电力18亿千瓦时,减少原煤消耗65万吨,减排二氧化碳130万吨、二氧化硫0.87万吨、氮氧化物0.33万吨,经济、社会、环境效益显著,将为泰安市乃至山东省绿色低碳高质量发展注入新活力、增添新动能。中国安能二局主要承担电站主体上、下水库及部分环库公路工程建设任务。
电站下水库主坝为混凝土面板堆石坝,坝顶长1010m,最大坝高60.5m,填筑总量为361.5万方。2023年8月2日大坝填筑启动以来,项目部科学决策,专业中队团结协作、紧密配合,夜以继日、攻坚克难,历经364天24小时不间断的连续作业,最高日填筑强度超2万方,顺利实现了大坝填筑节点目标。
面对工期时间紧、填筑方量大以及跨越两个雨季等重重困难,项目部积极统筹协调,合理安排工序、布置上坝道路、架设重型贝雷桥,应用“无人碾压”先进技术,首次在抽蓄大坝填筑中运用大型矿卡运输设备,大幅度提升了填筑效率。全体参建员工充分发扬“攻坚克难、敢打必胜”的优良作风,斗酷暑、战严寒,顺利圆满完成了施工任务,也培养了一批大坝填筑的专业指挥和技术能手;在项目管理过程中同时也涌现了一大批吃苦耐劳,精益求精、敢于较真的质检员、安全员、施工员等技术人员,为后续工程建设提供了坚实的保障。
在“八一”建军节之际完成下水库主坝填筑节点任务,不仅是对节日的最好献礼,更是对军转央企“水电铁军”精神的最好诠释。下一步,项目部将坚持安全第一为原则,打造精品工程为目标,铆足干劲,团结协作,高质量高标准完成各项施工任务。
