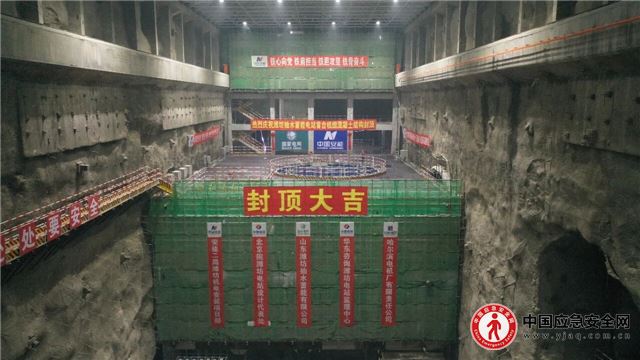

本报讯:徐迎华、孙建坤报道 8月29日,由中国安能二局承建的山东潍坊抽水蓄能电站首台机组发电机层混凝土浇筑完成,标志着1号机组主体结构混凝土浇筑任务圆满完成,为实现2026年10月前首台机组投产发电奠定坚实基础。
山东潍坊抽水蓄能电站是山东省新旧动能转换重大项目,项目位于山东省潍坊市临朐县境内,工程总投资81.18亿元,项目由上水库、下水库、输水系统和地下厂房组成,电站总装机容量为120万千瓦,安装4台单机容量30万千瓦可逆式水泵水轮发电机组,设计年发电量13.14亿千瓦时。建成后将接入山东电网,承担调峰、填谷、调频、调相及紧急事故备用等任务,可有效缓解山东电网调峰能力不足的难题,有力支撑山东省新能源发展,显著提高山东电网运行的安全性、稳定性和经济性。电站投运后,每年可减少原煤消耗约30.66万吨,减排二氧化碳约51.9万吨、二氧化硫约0.98万吨,氮氧化物约0.28万吨,对促进节能减排,构建以新能源为主体的新型电力系统,助力实现““双碳”目标”,推动当地生态环境可持续发展具有重要意义。中国安能二局承担4台机组及其附属设备的安装调试和地下厂房建设任务。

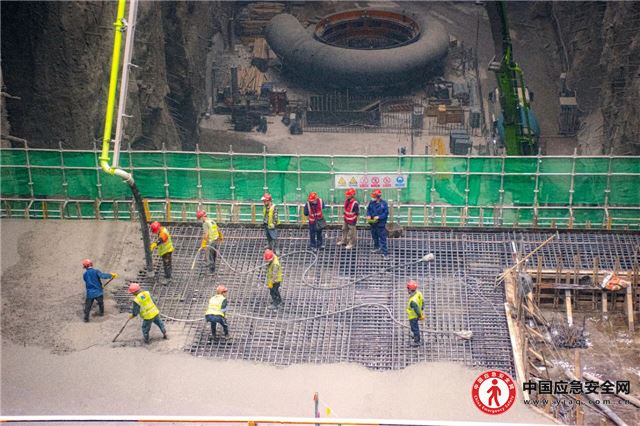

1号机组厂房结构复杂,需自下而上浇筑23仓,依次完成尾水管层、蜗壳层、水轮机层、母线层和发电机层的机电预埋、钢筋安装、混凝土浇筑等工作。施工中面临着作业面受限、结构复杂,工序工种交织、上下立体交叉,蜗壳阴角区混凝土浇筑难度大及防上浮精度要求高等难点问题,极大考验项目部的组织管理与协调能力。

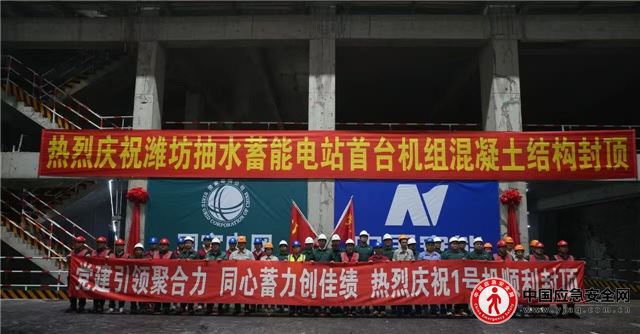

面对工期紧、任务重、技术难度大的挑战,项目部通过每日召开现场协调会,动态优化施工工序与方案,以目标倒逼进度,确保月、周、日计划有效落地,最大限度减少工序转换和交叉作业对工期的影响。通过优先施工1-4号机排水廊道,为混凝土天泵进场作业创造了良好条件,显著提高了施工效率;春节前一周,全体作业人员持续奋战一线,高效完成一号机蜗壳支墩浇筑任务,并利用春节假期进行混凝土养护,为节后蜗壳吊装奠定基础,有效节约了整体工期;成立机组倒送电党员突击队,充分发挥党员干部模范带头作用,带领全体参建人员通力协作、攻坚克难,顺利完成预埋件安装、座环蜗壳及机坑里衬安装等关键任务,实现了土建施工与机电安装之间的有序衔接和协同推进,仅用10个月10天时间便完成了1号机组封顶这一重大节点目标,跑出了项目建设“加速度”。
下一步,项目部将以此次封顶为契机,锚定首台机组投产发电目标不动摇,以更高标准推进机电设备精细安装,以更严要求筑牢质量安全铜墙铁壁,以更实举措优化施工流程提升效能,全力冲刺后续工程节点,确保按期实现并网发电。(徐迎华)
官方微信
手机站点
