浙西南群山叠翠,瓯江支流松荫溪蜿蜒而过。盛夏时节,走进中国安能二局承建的浙江松阳抽水蓄能电站建设现场,机械轰鸣与鸟鸣山涧交响,一幅绿色发展的画卷正在青山绿水间徐徐铺展。建设者们以技术创新为笔,以精益求精为墨,在这片红色热土上书写着新时代水利建设的精彩答卷。

向“新”而行,竖井施工跑出“加速度”
浙江松阳抽水蓄能电站位于丽水市松阳县玉岩镇、竹源乡境内,是国家“十四五”重点能源项目、浙江省重大能源工程,也是松阳史上投资最大的项目,总投资约88.2亿元。电站为日调节纯抽水蓄能电站,安装4台35万千瓦可逆式机组,总装机容量140万千瓦,年发电量14亿千瓦时。建成后将承担浙江电网调峰、填谷、储能、调频及事故备用等任务,显著提升华东电网调节能力与运行稳定性,促进新能源消纳。
在电站下水库进/出水口,两口深达58.7米的闸门井已初具雏形。令人惊叹的是,如此高难度的竖井结构,1号井仅用13天、2号井仅用11天便完成了混凝土衬砌与门轨安装。“这在过去不敢想象!”项目负责人韩振宝感慨道。
传统竖井施工,需先预埋构件,待混凝土凝固后再回填二期混凝土,工序繁琐,工期动辄数月。如今,项目部大胆创新,应用“竖井门轨滑模一体化施工技术”,将七大功能系统集成于一套设备中,实现了混凝土滑模衬砌与门轨安装同步连续作业。
“就像给竖井穿上了一件‘钢铁外衣’。”技术人员钱隋亿形象地比喻。施工中,模体以每天3米的速度稳步爬升,混凝土均匀入仓,振捣密实,脱模后即刻养护。实测数据显示,门槽垂直度偏差小于2毫米,结构平整度远超预期。一体化封闭式平台不仅消除了高空作业风险,更将施工周期压缩了近70%,为地下厂房的设备安装赢得了宝贵时间。

以“质”取胜,大坝面板织就“防渗网”
翻过山梁,下水库大坝巍然屹立。作为大坝的“防渗心脏”,总长2.5万平方米的混凝土面板已全部浇筑到顶,板面平整光滑,在阳光下泛着细腻的光泽。尤为难得的是,在山区峡谷昼夜温差大的严峻考验下,这片“钢铁屏障”竟未出现一条结构性裂缝。
奇迹的背后,是项目部“五位一体”的质量管控硬招。从源头抓起,优化配合比,引入低热水泥与抗裂纤维,给混凝土“降火气”;施工过程中,智能气象系统实时预警,无轨滑模跳仓浇筑工艺确保每一寸混凝土都饱含匠心;全域布设的传感器,如同敏锐的“神经末梢”,24小时监测着混凝土内部的“一举一动”。
“浇筑完成,养护即始。”这是写在工地墙上的标语,更是深入人心的准则。常态化的保湿养护,锁住了水分,也锁住了质量。经检测,面板各项指标均优于设计标准,真正做到了内实外光,滴水不漏。

掘“地”深耕,地下厂房锻造“动力芯”
如果说大坝是蓄水的“盆”,那么地下厂房就是抽水蓄能电站的“心脏”。走进松阳抽蓄电站的地下深处,这里没有阳光直射,却有着不输地面的火热激情。
在厂房一侧,引水系统施工正酣。1号引水钢岔管安装现场,弧光闪烁,锤音铿锵,打破了地底的沉寂。厚重的钢板在工匠们的手中严丝合缝,每一道焊缝都经过严苛的无损探伤检测,均匀平整的纹路宛如工业艺术品,承载着未来高水压运行的千钧重担。

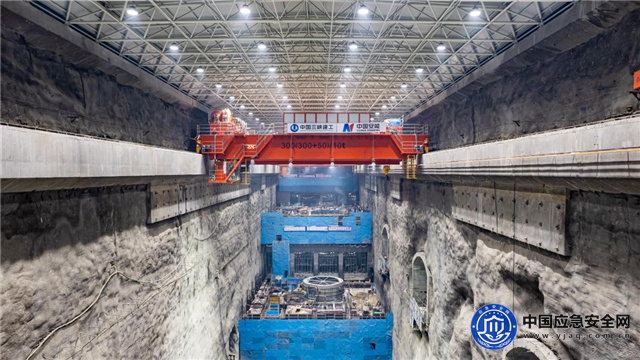

与此同时,地下厂房主洞室内,掘进轰鸣,岩壁破开,层层拓深。建设者们正向着岩石更深处挺进,为机组的“进驻”开辟出宽敞舒适的“新家”。6月20日,随着1号机组土建工作面顺利向机电安装移交,项目建设迎来了里程碑式节点,向着“精品机组、美丽机电”的目标迈出了坚实一步。
从“汗水驱动”到“智慧驱动”,松阳抽水蓄能电站正悄然改变着人们对传统水电建设的印象。数字化技术的应用,全生命周期质量档案的建立,让这座电站不仅是一座能源宝库,更是一座科技展馆。

青山不语,见证变迁。目前,松阳抽水蓄能电站正朝着2027年首台机组发电的目标稳步推进。届时,这座“超级充电宝”将为华东电网注入强劲的绿色动能,成为践行“绿水青山就是金山银山”理念的生动注脚。在这片充满希望的土地上,建设者们正以实干笃定前行,用奋斗定义未来,在青山绿水间奏响了一曲新时代高质量发展的壮美凯歌。(徐迎华)
