本网讯(通讯员:徐迎华、林剑武) 5月6日下午15时45分,从国网新源山东文登抽水蓄能电站施工现场传来捷报,电站最后一台机组6号机组转子一次性吊装成功,标志着6号机组主要大件设备全部吊装完成,机组全面进入总装阶段,向全部机组投产发电目标迈出坚实步伐。
文登抽水蓄能电站位于山东威海市文登区界石镇境内,是胶东地区第一座抽水蓄能电站,也是山东装机容量最大的抽水蓄能电站,为一等大(Ⅰ)型工程。枢纽分为上水库、水道系统、地下厂房及开关站、下水库等,电站总装机容量180万千瓦,安装6台单机容量30万千瓦的单级混流可逆式水泵水轮机组,以两回500千伏出线接入山东电网,设计年发电量27.1亿千瓦时,每年可减排二氧化碳31.12万吨。电站建运后,主要担负全省电网调峰、调频、填谷、调相、负荷备用与紧急事故备用等,对优化电源结构、改善电网运行、构建以新能源为主体的新型电力系统等具有重要推进作用。
发电机转子是整个水轮发电机组最核心的部件,也是机组安装过程中重量最大的部件,吊装精度要求高,难度大,是整个机组安装过程中最重要的工序。转子主要由转子支架、9大段高强度优质整圆环锻件磁轭、14个磁极组装而成,额定转速428.6转/分钟。组装完成后转子外径5378毫米,高度为3405毫米,总重约339.4吨,起吊平衡梁45.2吨,起吊总重量384.6吨,采用厂房两台250吨桥机并车,通过平衡梁和起吊轴进行整体吊装。
吊装前,项目部严格执行二级风险作业管控措施,提前与业主、监理、设计等相关单位通力协作,策划吊装方案,对吊装各项技术措施和安全措施进行了全面分析交底。起吊前对风险作业现场复测及预警,并对桥机、吊索具、应急电源等进行联合检查。

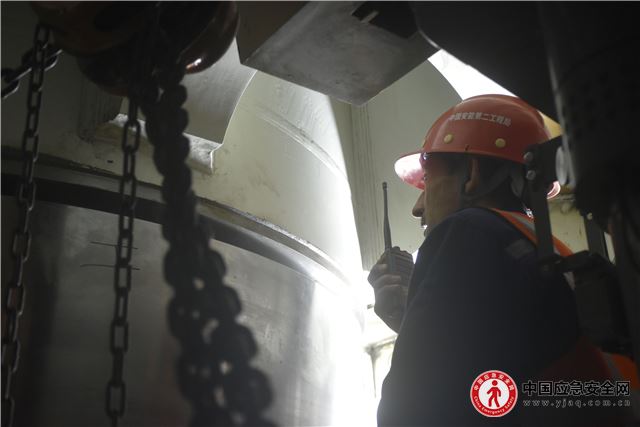

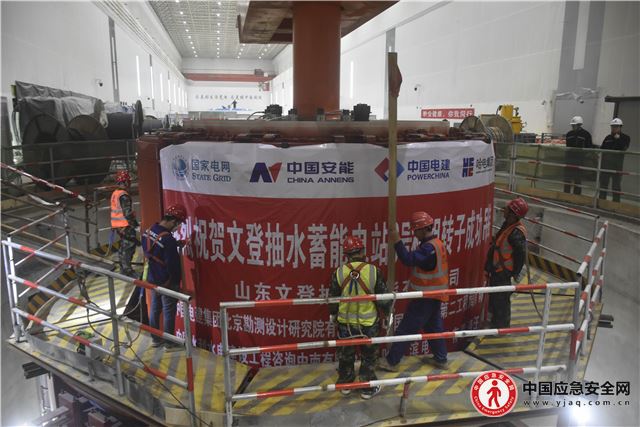

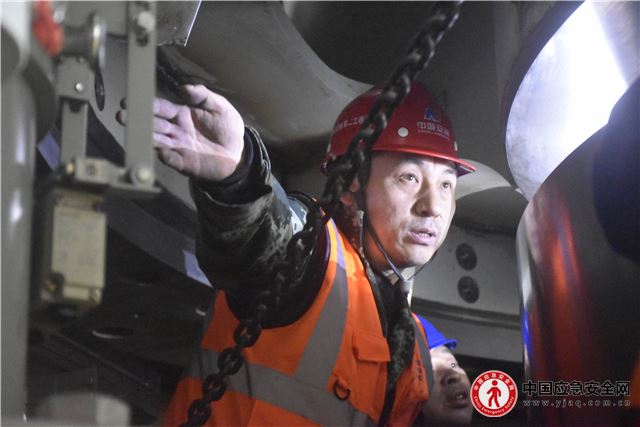

吊装过程遵循计划路线安全有序进行,到达指定位置后,桥机与指挥人员紧密配合调整下落,相关人员使用插板在定子和转子磁极间上下提起落下,保护定子线圈不被转子磁极碰伤。15时45分,经过作业人员1个多小时的努力,转子顺利与发电机大轴紧密连接,吊装取得圆满成功。

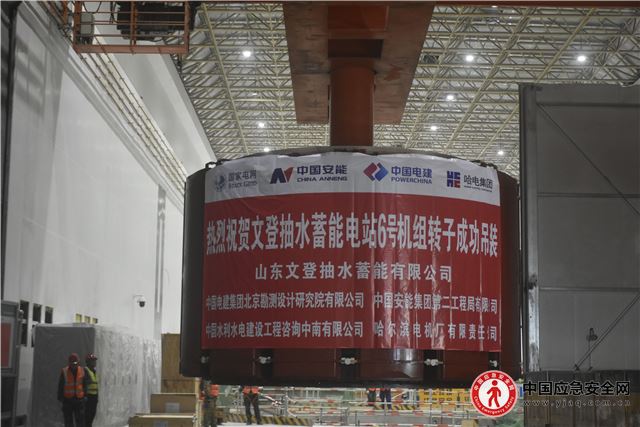

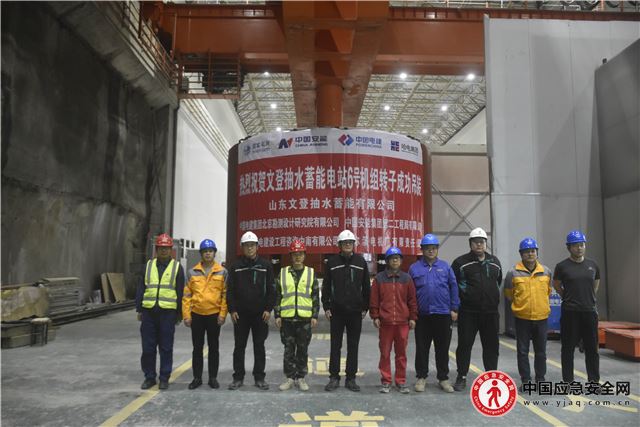

6号机组转子成功吊装,标志着机组又一重要节点目标完成,机组将从高强度安装向机组总装全面转序,为全部机组投产发电打下了坚实基础。
