防风险

河南洛宁抽水蓄能电站首台机组定子成功吊装

2024-09-20 16:30:32    来源:应急安全网

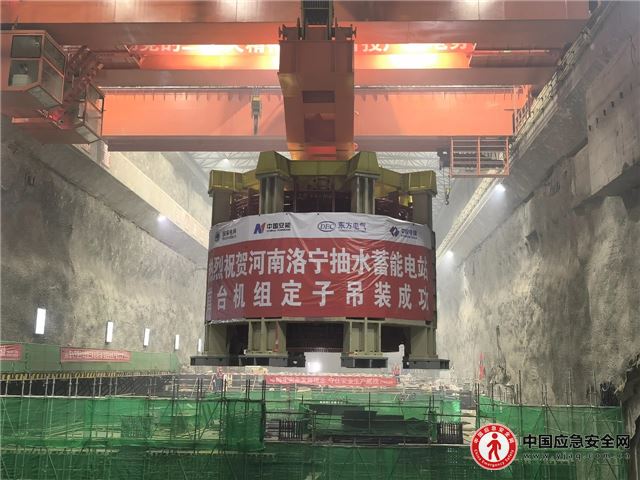

本网讯(通讯员 徐迎华 张金慧)9月18日,随着现场总指挥一声令下,主厂房桥机缓缓启动,由中国安能二局承建的河南洛宁抽水蓄能电站1号机组定子精准坐落至预定位置,标志着电站机电安装又一个重大里程碑节点顺利实现。

河南洛宁抽水蓄能电站位于河南洛宁县涧口乡境内,地处洛阳和三门峡两个电力负荷的中心地带,是国家“十三五”规划重大能源项目,是华中地区目前在建装机容量最大的抽水蓄能电站。电站总装机140万千瓦,装设4台单机容量为35万千瓦的水泵水轮发电电动机组。电站建成后,将以500千伏线路接入河南电网,作为电网系统重要的“调节器”“稳压器”“平衡器”,主要承担河南电网的调峰、填谷、调频、调相及紧急事故备用等任务,为建设以新能源为主体的新型电力系统、助力碳达峰碳中和目标的实现,以及增强河南电网调峰能力、优化电源结构、提高电网运行安全性和促进地方经济社会发展都具有重要意义。

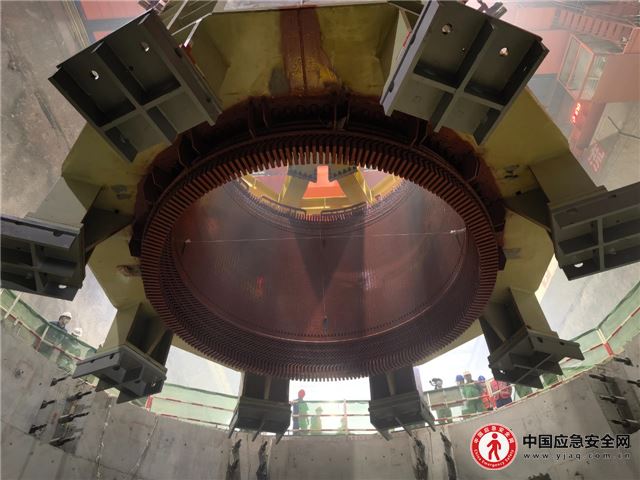

电站发电机定子由机座、铁芯、绕组三部分组成,机座直径6230毫米、高度5370毫米,铁芯由近9.6万张0.5毫米厚的硅钢片叠装而成,总重量达367吨。首台机组定子拼装组圆、铁心叠装、定子下线及试验等工作均在安装间完成,历经29道大小工序、历时185天,所有安装数据均优于行标及制造厂要求,分部及整体电气试验均一次性通过,凝聚了项目全体员工的智慧与汗水。

本次吊装的定子是电站机组开工以来最重、最大的单体设备,起吊通过厂房两台300吨桥机并车进行。定子吊装难度大、精度要求高,是机组安装的关键工序,为保证吊装工作的顺利进行,项目部及时成立攻关小组,充分发挥党员先锋模范作用,组织参建各方优化吊装方案、统筹资源配置,全面确保了吊装过程的流畅与精准。吊装过程中,项目部创新使用“吊装警戒射灯”结合桥机施工警报,“视听结合”双重保障确保了吊装过程安全可控。

这一重要节点的实现,极大鼓舞了项目团队士气,为后续转子吊装和机组总装打下了坚实基础。项目部将以此为契机,踔厉奋发、砥砺前行,持续全速推进各节点目标实现,全力保障首台机组按期投产发电。

[编辑:肖文静]
免责声明:应急安全网转载此文目的在于传递更多信息,不代表本网的观点和立场。文章内容仅供参考,不构成投资建议。投资者据此操作,风险自担。若有来源标注错误或侵犯了您的合法权益,请作者持权属证明与本网联系,我们将及时更正、删除,谢谢。
安全重于泰山
文明交通
消防安全
关于我们
中国应急安全网是由应急管理部宣传教育中心主办,通过整合即时权威资讯,以全媒体报道模式,全面介绍中国应急领域的最新动态和突发事件,为创造安全和谐社会贡献力量。
版权声明
凡本网注明“来源 应急安全网”的所有作品,均为中易应急科技研究院合法拥有版权或有权使用的作品,未经本网授权不得转载、摘编或利用其它方式使用上述作品。
联系方式
合作:18910092677  15811513338
电话:010-85795675
微信:18910092677
QQ:962409631
邮箱:china_yjaq@163.com

官方微信

官方微信

手机站点

官方微博

网站简介| 组织架构| 版权声明|法律顾问|广告服务|合作加盟|供稿服务|招聘英才|网站声明|人员查询|志愿者查询|联系我们

网站主管单位:现代职业教育研究院应急安全人才教育专家委员会  主办单位:中易应急科技研究院

违法和不良信息举报电话:18910092677  广播电视节目制作经营许可证:(京)字第24430号

京ICP备19022393号  京公网安备11010802044688号

版权所有:北京匡正应急科技有限公司 Copyright © 2019 YJAQ.COM.CN All Rights Reserved.
