本网湖北讯(通讯员 徐迎华 周文建)11月21日,在湖北省利川市柏杨坝镇的N5674牵引场,随着最后一场导线展放完毕,标志着由中国安能二局电力公司承建的世界上海拔最高的特高压输电线路工程——金上~湖北±800kV特高压直流输电线路工程(鄂1标)顺利实现全线贯通!这也是湖北境内8个标段中第1个实现全线贯通的标段!
金上~湖北±800千伏特高压直流输电线路工程起于四川省甘孜藏族自治州白玉县盖玉镇的帮果换流站(金沙江上游川藏段7个梯级电站送出站,简称“金上”),止于湖北省大冶市茗山乡的湖北换流站。线路全长约1784公里,途经四川、重庆、湖北三省市。工程采用我国自主研发的特高压直流多端级联新技术,能够将川藏高原清洁能源接入华中特高压交流骨干网架,是迄今为止世界上海拔最高的特高压输电线路工程。工程建成投产后,会极大缓解湖北用电高峰负荷卡口限电局面,满足湖北省经济社会快速发展用电需求,每年可向华中地区输送电量近400亿千瓦时,相当于湖北省全年用电量的六分之一。同时,每年可替代燃煤超1700万吨、减少二氧化碳排放约3400万吨,大幅提高华中地区绿电比例,具有重大示范引领作用,对助力国家实现碳达峰、碳中和目标有着重要意义。
中国安能二局电力公司承建的鄂1标段,起于重庆市万州区与湖北省恩施州利川市省界(N5601塔),止于恩施州恩施市屯堡乡前山村(N5736塔),线路全长50.256公里,新建铁塔134基(耐张塔与直线塔占比1:1)。该标段在湖北段项目中地势最险、地形最差,线路沿线多高山峡谷(高山占比54.32%、山地占比26.68%),塔位多处于狭窄陡峭山脊上,山路崎岖,植被茂密,近70%的森林覆盖率和超过1000米的海拔,导致施工进场道路条件极为有限,苛刻的环境、阴晴不定的天气也给正常施工带来极大的干扰。
2023年8月10日开工建设以来,在国网湖北公司、业主项目部大力支持下,项目部党支部充分发挥党建引领作用,传承发扬“水电铁军”精神,通过深入实施“党建+精品工程”,科学规划、倒排工期、对标推进,严格把控进度、安全、质量、环保等关键点,在不断强化人员安全意识、提升安全技能的基础上,全力抓好进度、质量、环保等管控。

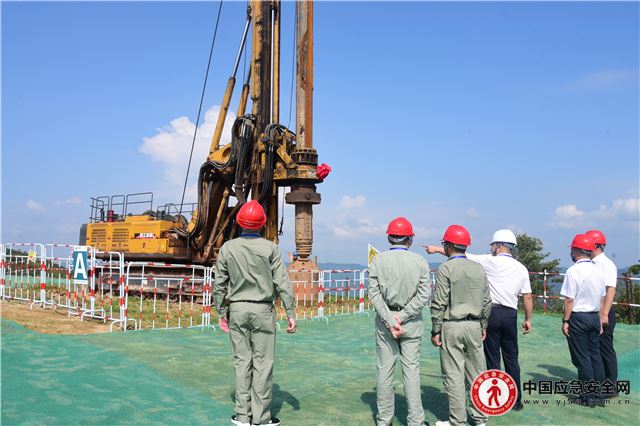

基础施工阶段,由于基础形式多且人工挖孔基础占比较高,地质普遍为石灰岩,只能使用风镐、水磨钻进行开挖,导致部分基础每天开挖不足30公分。为管控安全、保证质量、追赶进度,项目部不断创新方法,组织开展“流动课堂、班组夜校、月度评优”等活动,施工现场呈现“你追我赶”浓厚氛围,迅速掀起大干热潮,早起贪黑、加班加点成为常态,全员士气高昂,通过不懈的努力,于2024年5月29日率先完成全部基础开挖。
组塔施工阶段,由于施工区域多为山区,80%的塔位必须采用落地式摇臂抱杆组塔,施工效率低、安全风险大。特别是N5735、N5733塔位作为“最硬的骨头”,可用作业面坡度近50°,且道路崎岖、地势陡峭,工人徒步上山需1个小时以上。在艰难面前,项目部科学统筹,组织对重要工器具、抱杆垂直度等进行详细检查,更换使用环式手板葫芦,用于主要受力位置,消除钩式手扳葫芦存在的脱钩隐患,提高机具安全性能;指定专人负责塔材运输、塔材堆放及组装,组立完成后对铁塔倾斜度进行重点检测;施工现场除布置布控球监控外,还采购配备执法记录仪,记录重要组塔吊装全过程,全面掌控现场安全施工。
架线施工阶段,由于采用1250mm²和1000mm²大截面导线且涉及两种截面三种型号,牵张场选址困难,架线时必须采用不同导线连放的方式,配套的金具串长、重且型式复杂。项目部选派技术专家现场指导,不断修订完善架线施工方案,提高技术管理水平。施工过程中,针对性地开展大截面导线压接技术培训,统一压接技术和工艺标准要求;线路涉及9条35处10kV线路迁改,经过反复勘察论证,最终确定全部采用电缆过渡方式,对调整后的放线区段实行单段管控,提前梳理技术、物资、协调、班组、计划等影响因素,做好分工统筹,推进实施,确保架线工作有序开展,并于2024年9月8日完成首段导线展放,充分展现了“安能铁军”能打硬仗、善打硬仗的过硬作风。
下一步,工程将进入最后得紧线、附件以及线路消缺阶段。项目部将持续加大现场管控力度,管控好现场安全、进度、质量等问题,全力保障工程项目建设进度,为工程如期顺利投运交出一份满意的答卷,勇当新时代电力追梦人!
