安徽宁国抽水蓄能电站2号施工支洞顺利贯通

2024-11-12 11:10:53    来源:应急安全网

本网讯(通讯员 徐迎华 汪蕾)11月3日,由中国安能二局承建的安徽宁国抽水蓄能电站上下库连接公路2号施工支洞顺利贯通,实现了重要节点,为项目后续施工及项目整体建设奠定坚实基础。

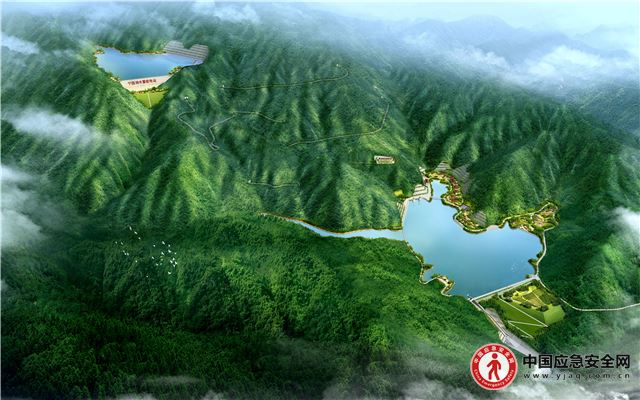

安徽宁国抽水蓄能电站是国家抽水蓄能中长期发展规划(2021—2035年)“十四五”重点实施项目,项目位于宣城市宁国市霞西镇境内,工程总投资约78亿元,枢纽工程主要由上水库、下水库、输水系统、地下厂房和开关站组成,上、下水库位于虹龙河流域。电站为日调节抽水蓄能电站,总装机容量120万千瓦,安装4台单机容量为30万千瓦的可逆式水轮发电机组,年发电量12亿千瓦时,年抽水电量16亿千瓦时。电站建成投产后,将承担华东电网电力系统的调峰、填谷、储能、调频、调相及紧急事故备用等任务。

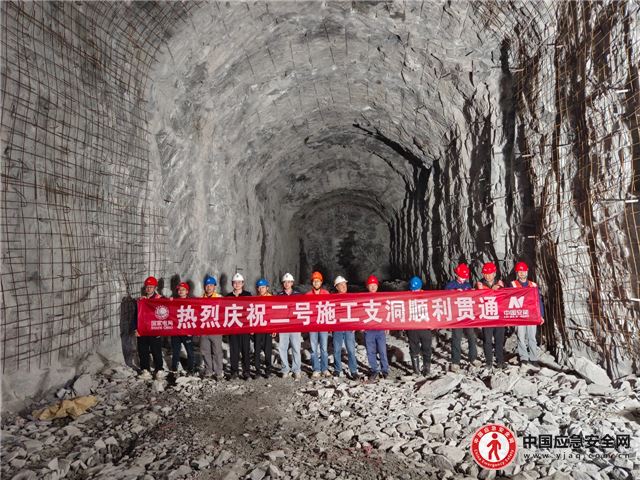

中国安能二局承担了电站筹建期洞室及道路工程施工任务,主要施工内容包括“五洞六路九坝五场平”,2号施工支洞,位于上下库连接公路3号明线,服务于电站引水系统,属于引水洞前期保障工程,是工程重要节点。支洞全长742米,采用单向掘进方式施工。支洞地前320米均为IV、V类围岩,前期施工难度很大,为此,项目部科学采用“短进尺,弱爆破”的施工方法,安全稳步推进。为抢回工期,项目以施工方案为突破口,不断优化工序衔接,实现一天两至三个循环,高峰期达到一个月进尺160米。眼看进度目标即将实现,开挖至500米时2号施工支洞又出现洞室渗水的难题,渗水量达到惊人的每小时150立方米,严重影响施工进度和安全。

为尽快解决这一难题,项目部迅速行动、协调各方,制定“堵、抽、排、引”解决方案,即:堵住渗水部位、抽入集水坑、排至污水处理系统、引进洞内排水沟。通过项目部上下共同努力,成功解决洞内渗水影响施工这一难题。2#施工支洞于2024年1月7日进洞施工,采用单向掘进方式施工,历经九个半月圆满完成开挖任务。

下一步,项目部将继续秉承“攻坚克难、敢打必胜”的水电铁军精神,聚焦“树好安能形象打造精品工程”的建设目标,集中力量、加快施工进度,全力以赴抓履约,在确保安全质量的前提下提高施工产能,助推工程早日发挥效益。

[编辑:肖文静]
免责声明:应急安全网转载此文目的在于传递更多信息,不代表本网的观点和立场。文章内容仅供参考,不构成投资建议。投资者据此操作,风险自担。若有来源标注错误或侵犯了您的合法权益,请作者持权属证明与本网联系,我们将及时更正、删除,谢谢。
安全重于泰山
文明交通
消防安全
关于我们
中国应急安全网是由应急管理部宣传教育中心主办,通过整合即时权威资讯,以全媒体报道模式,全面介绍中国应急领域的最新动态和突发事件,为创造安全和谐社会贡献力量。
版权声明
凡本网注明“来源 应急安全网”的所有作品,均为中易应急科技研究院合法拥有版权或有权使用的作品,未经本网授权不得转载、摘编或利用其它方式使用上述作品。
联系方式
合作:18910092677  15811513338
电话:010-85795675
微信:18910092677
QQ:962409631
邮箱:china_yjaq@163.com

官方微信

官方微信

手机站点

官方微博

网站简介| 组织架构| 版权声明|法律顾问|广告服务|合作加盟|供稿服务|招聘英才|网站声明|人员查询|志愿者查询|联系我们

网站主管单位:现代职业教育研究院应急安全人才教育专家委员会  主办单位:中易应急科技研究院

违法和不良信息举报电话:18910092677  广播电视节目制作经营许可证:(京)字第24430号

京ICP备19022393号  京公网安备11010802044688号

版权所有:北京匡正应急科技有限公司 Copyright © 2019 YJAQ.COM.CN All Rights Reserved.
