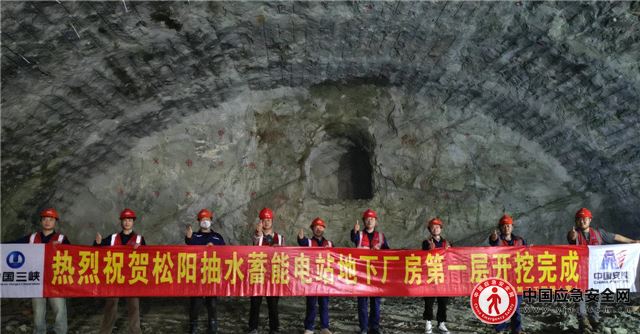

本网讯(通讯员 徐迎华 李家安)3月31日,由中国安能第二工程局承建的浙江松阳抽水蓄能电站主(副)厂房一层顺利开挖完成,标志着该项目取得重大进展。

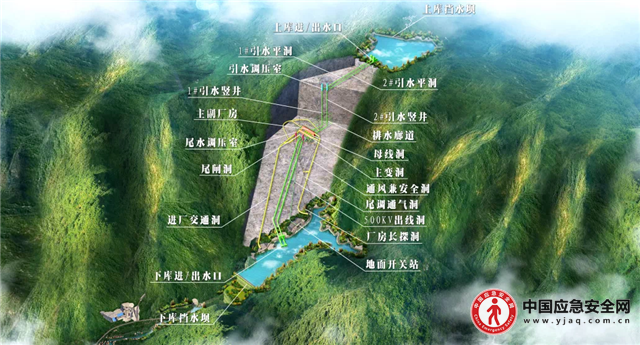

浙江松阳抽水蓄能电站位于丽水市松阳县玉岩镇、竹源乡境内,是浙江省重大能源项目,已列入《抽水蓄能中长期发展规划(2021-2035年)》“十四五”重点实施项目,是松阳历史上投资最大项目,工程总投资约88.2亿元,主要由上水库枢纽、下水库枢纽、输水系统、地下厂房、地面开关站、场内道路及附属设施等组成。电站为日调节纯抽水蓄能电站,安装4台35万千瓦可逆式水泵水轮发电机组,总装机容量为140万千瓦,年发电量为14亿千瓦时。
该电站建成后承担浙江电网调峰、填谷、储能、调频、调相和紧急事故备用等任务,同时与华东电网形成区域内优势互补,为华东电网提供灵活调度能力,将有力支撑浙江电网安全稳定运行,促进新能源消纳、改善电网结构,进一步提高电网安全性、稳定性和经济性,每年可节省电网电力系统燃煤消耗量约26万吨,相应减少二氧化硫0.35万吨、二氧化碳52万吨、氮氧化物0.13万吨、烟尘0.17万吨,对实现双碳目标、构建以新能源为主体的新型电力系统具有重要意义。

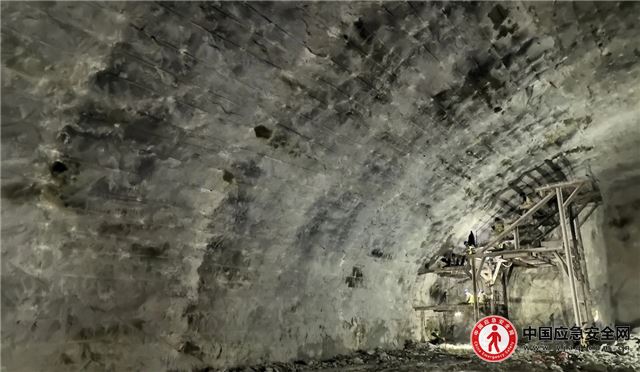

主副厂房洞分为七大层,十小层,自上而下逐层分区开挖。主副厂房洞尺寸为185.2×25×56.8m(长×宽×高)。第Ⅰ层高程为360.30m-370.30m,层高10.0m,属于特大断面洞室,采取中导洞先行开挖、两侧交替跟进方式施工。第Ⅱ层(岩锚梁层)由通风安全洞及进厂交通洞作为主要施工通道,采用中部分层拉槽先行,两侧边墙预留保护层分层错距跟进的开挖程序,中部梯段拉槽超前两侧边墙保护层50m以上。
自2023年年底一层中导洞顺利贯通以来,面对洞室开挖跨度大、地质条件复杂和春节期间施工组织困难等问题,集团公司、工程局及分公司等相关领导多次亲临现场指导工作,项目部人员紧盯节点目标任务,精心协调各方资源,强化资源配置,通过采取优化施工工序、改进爆破工艺、加强质量监控等措施,安全优质高效完成地下厂房第一层开挖施工任务。
下一步,项目部将严格把控各洞室工期节点,增强责任意识、强化契约精神、提高经营效益、守住安全底线,全力以赴兑现履约,确保优质高效完成本年度生产目标。
